• An Giang
  • Bình Dương
  • Bình Phước
  • Bình Thuận
  • Bình Định
  • Bạc Liêu
  • Bắc Giang
  • Bắc Kạn
  • Bắc Ninh
  • Bến Tre
  • Cao Bằng
  • Cà Mau
  • Cần Thơ
  • Điện Biên
  • Đà Nẵng
  • Đà Lạt
  • Đắk Lắk
  • Đắk Nông
  • Đồng Nai
  • Đồng Tháp
  • Gia Lai
  • Hà Nội
  • Hồ Chí Minh
  • Hà Giang
  • Hà Nam
  • Hà Tây
  • Hà Tĩnh
  • Hòa Bình
  • Hưng Yên
  • Hải Dương
  • Hải Phòng
  • Hậu Giang
  • Khánh Hòa
  • Kiên Giang
  • Kon Tum
  • Lai Châu
  • Long An
  • Lào Cai
  • Lâm Đồng
  • Lạng Sơn
  • Nam Định
  • Nghệ An
  • Ninh Bình
  • Ninh Thuận
  • Phú Thọ
  • Phú Yên
  • Quảng Bình
  • Quảng Nam
  • Quảng Ngãi
  • Quảng Ninh
  • Quảng Trị
  • Sóc Trăng
  • Sơn La
  • Thanh Hóa
  • Thái Bình
  • Thái Nguyên
  • Thừa Thiên Huế
  • Tiền Giang
  • Trà Vinh
  • Tuyên Quang
  • Tây Ninh
  • Vĩnh Long
  • Vĩnh Phúc
  • Vũng Tàu
  • Yên Bái
Mọi kiến nghị, phản ánh về môi trường kinh doanh và năng lực cạnh tranh quốc gia xin gửi về hòm thư thongtinchinhphu@chinhphu.vn

Thủy điện Thác Mơ đạt mốc tiến độ quan trọng

14/03/2017 8:00 PM

(Chinhphu.vn) – Ngày 14/3, roto máy phát Nhà máy Thủy điện Thác Mơ (mở rộng) nặng 204 tấn đã được các đơn vị trực thuộc Tập đoàn Điện lực Việt Nam lắp đặt thành công.

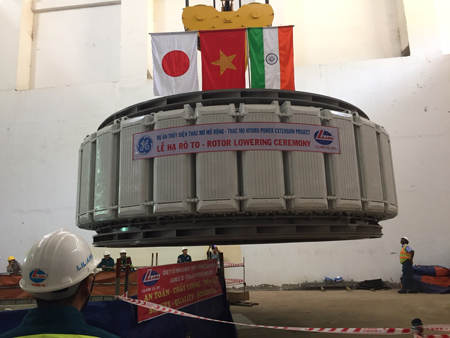

Roto máy phát Thủy điện Thác Mơ mở rộng nặng 204 tấn, đường kính 6,412 m. Ảnh: VGP/Toàn Thắng

Đây là mốc tiến độ quan trọng để tiến tới chạy thử và phát điện tổ máy vào tháng 7/2017.

Nhà máy Thủy điện Thác Mơ (mở rộng) là dự án do EVN làm chủ đầu tư được thực hiện bằng 85% nguồn vốn vay ODA do Chính phủ Nhật Bản tài trợ, 15% vốn đối ứng trong nước.

Dự án có công suất  75 MW (1 tổ máy), được khởi công xây dựng từ ngày 1/7/2014 trên địa bàn huyện Bù Gia Mập và huyện Phước Long, tỉnh Bình Phước.

Đại diện chủ đầu tư cho biết, đơn vị xây dựng dự án là liên danh nhà thầu Tổng công ty Xây dựng Trường Sơn và Công ty cổ phần Xây dựng công trình ngầm (Vinavico). Tư vấn giám sát là liên doanh nhà thầu J-Power - Nippon Koei Nhật Bản, tư vấn phụ là Công ty Tư vấn xây dựng điện 2.

Lô thiết bị cơ điện của dự án do nhà thầu Alstom INDIA (nay là nhà thầu GE) cung cấp, nhà thầu phụ là Lilama 10.

Trước khi lắp đặt roto máy phát, các nhà thầu đã hoàn thành việc lắp đặt tuabin, stato, cầu trục tại công trình Nhà máy.

Toàn Thắng
